堤顶道路工程施工简报(10月31日)

堤顶道路工程施工简报(10月31日)

一、工程概况
本工程为堤顶道路工程,施工内容主要包括堤顶路面结构层施工、路肩培护、排水设施完善及交通安全附属设施安装等。当前阶段重点推进路面基层及面层施工,同步做好堤顶道路与沿线衔接部位的顺接处理,确保道路整体线形顺畅、行车舒适安全。

二、今日施工进展
10月31日,现场投入管理人员6人、施工人员38人,各类施工机械8台(套)。主要完成以下工作:

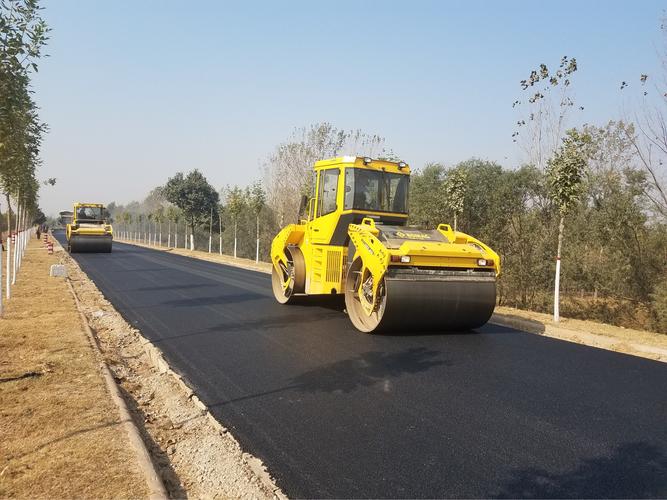

1. 路面面层施工:完成堤顶道路K2+300—K2+800段沥青混凝土面层摊铺约500米,摊铺面积约3500平方米,碾压设备紧跟作业,压实度及平整度经现场检测符合设计要求。
2. 基层处理:对K1+500—K2+300段基层进行清扫、修补及局部找平,完成病害处理12处,为后续面层施工创造条件。
3. 路肩培护:完成K0+000—K1+000段路肩培土及整形约1000米,路肩宽度及压实度满足规范要求。
4. 排水设施:安装路缘石约300米,疏通清理纵向排水沟约600米,确保堤顶排水通畅。
5. 交通附属设施:完成K2+800—K3+200段标线放样及部分标线施划,安装警示桩20根。

三、质量控制情况
项目部坚持“三检制”落实,对进场沥青混合料温度进行逐车检测,摊铺温度、碾压温度均控制在规范范围内;对已完成面层段落进行压实度、厚度及平整度抽检,共检测6个点,合格率100%。针对秋季早晚温差较大的特点,要求摊铺作业尽量安排在气温较高时段进行,碾压及时跟进,避免温度散失过快影响压实效果。

四、安全与文明施工
现场严格按照堤顶道路施工交通组织方案设置警示标志、围挡及导向设施,安排专人指挥施工车辆进出,严禁社会车辆进入作业区。加强临水临堤作业安全管理,作业人员规范穿戴救生衣及反光背心。施工期间做好洒水降尘,土方及材料运输车辆加盖篷布,减少扬尘污染。

五、存在问题及下一步计划
存在问题:受近期气温下降影响,沥青摊铺有效作业时间缩短,面层施工进度面临一定压力。
下一步计划:

  1. 合理调配摊铺及碾压设备,抢抓晴好天气加快面层施工,力争按计划完成剩余段落摊铺任务。
  2. 同步推进路肩培护、路缘石安装及标线施划,做好各工序衔接。
  3. 加强成品保护,对已完成段落设置隔离警示,严禁车辆碾压未达到强度要求的路面。
  4. 持续做好温度监测和质量抽检,确保工程质量稳定受控。

六、简要
10月31日堤顶道路工程整体推进有序,面层施工、基层处理及附属设施安装同步展开,质量安全总体受控。项目部将继续优化施工组织,抢抓有利天气,确保工程按期优质完成。
